Исходные данные
Руководство Научно-исследовательского института урологии и интервенционной радиологии имени Н.А. Лопаткина поставило перед компанией DIXTEN задачу по оснащению актового зала современной системой видеоотображения. Так как существующие на тот момент на объекте проекторы уже не удовлетворяли потребности заказчика и нуждались в постоянном обслуживании и замене дорогостоящих комплектующих, необходимо было модернизировать устаревшее проекционное оборудование.
Реализация проекта
Первое обращение клиента было принято интегратором летом 2021 года. На обработку запроса и согласования решения (с учетом выезда и технического обследования объекта) потребовалось 10 дней, а затем проект был заморожен со стороны заказчика. Осенью 2022 года было выполнено пересогласование задачи (10 дней), по результатам которого было предложено вместо проекторов установить более современное и профессиональное решение – видеостену с конфигурацией 8 x 4. После этого состоялось подписание договора и поставка оборудования (8 дней). Монтаж и пусконаладку в этом году реализовать не удалось по причине приостановки работ со стороны заказчика.

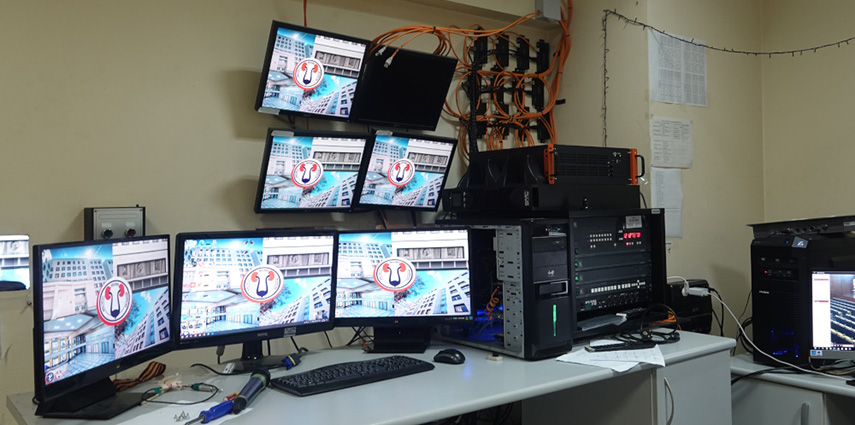

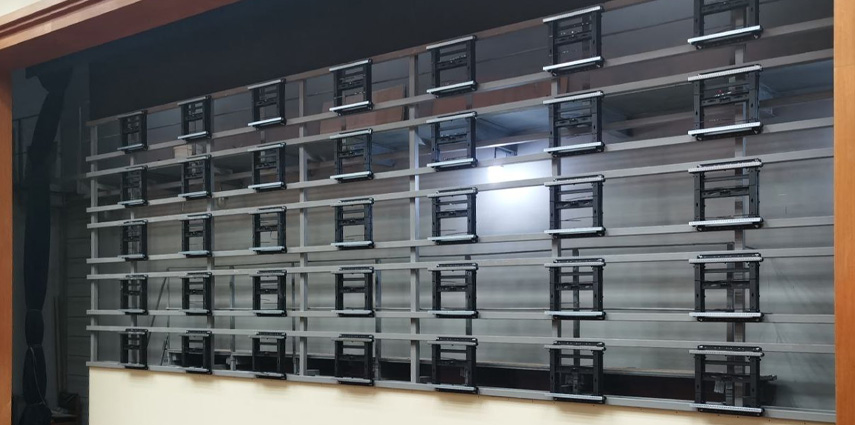

Летом 2024 года было выполнено согласование установки оборудования, внутренними силами НИИ возведены металлоконструкции для создания видеостены с конфигурацией 7 х 5, проведено питание и коммуникации. Проектирование монтажной системы производилось при непосредственном участии специалистов DIXTEN, которые выполняли роль архитектора этой конструкции. На все это ушло 4 месяца. Еще две недели потребовалось для согласования дополнительной документации и 13 дней на поставку оборудования, монтаж и пусконаладку. 2 выезда на объект было осуществлено для обучения персонала.
Таким образом, общее время реализации проекта составило 3 года, что сделало его самым длительным за всю историю DIXTEN, хотя активные работы продолжались из них примерно 6 месяцев. В ходе долгого процесса согласования пришлось несколько раз корректировать решение, чтобы обеспечить как функциональность, так и современность оборудования.

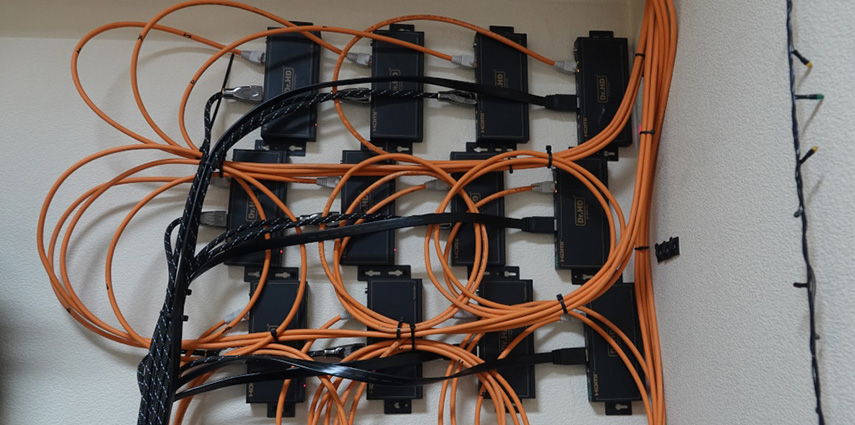

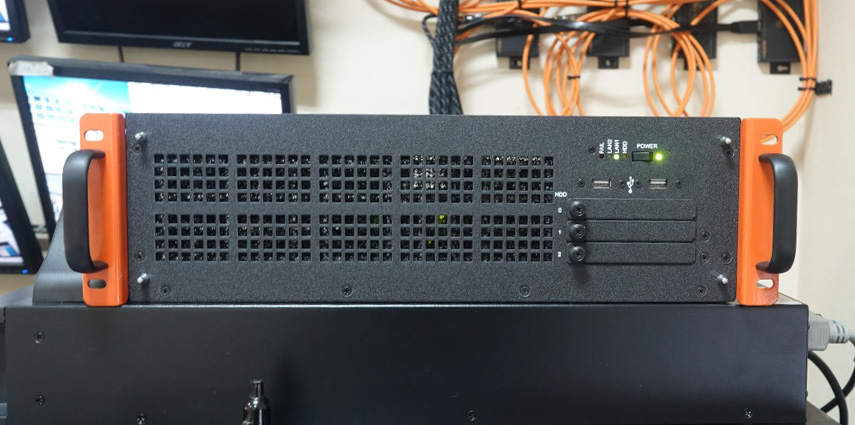

Всего для реализации видеостены было использовано 48 панелей LUMIEN LMW4618LL и такое же количество настенных креплений с выдвижным механизмом Wize VW50. В 2022 году сроки поставки оборудования были крайне ограничены, поэтому пришлось заменить изначально закладывавшиеся в проект панели LUMIEN с швом 3,5 мм на модели с более тонким швом – 1,8 мм. В состав системы распределения сигналов вошли два видеопроцессора Jupiter Systems Catalyst и 14 HDMI-удлинителей Infobit E150CG. Для подключения компонентов были использованы кабели Wize AOC-HM-HM-20M. Возникли сложности и с поставками процессоров Jupiter, которые также удалось успешно решить.
